Ten artykuł stanowi kompleksowy przewodnik po procesie przesunięcia słupa energetycznego należącego do PGE Dystrybucja. Dowiesz się, jak krok po kroku złożyć wniosek, jakie dokumenty przygotować, ile to kosztuje i ile czasu zajmuje, aby sprawnie przeprowadzić to skomplikowane przedsięwzięcie.
Przesunięcie słupa energetycznego PGE proces, koszty i niezbędne dokumenty
- Proces rozpoczyna się od złożenia "Wniosku o określenie warunków technicznych przyłączenia / przebudowy przyłącza" w PGE Dystrybucja.
- Wniosek można złożyć elektronicznie lub papierowo; wzór jest dostępny na stronie PGE (uniwersalny formularz do przebudowy).
- Do wniosku należy dołączyć dokumenty takie jak tytuł prawny do nieruchomości, aktualna mapa do celów projektowych i plan zagospodarowania terenu.
- Koszty są w całości ponoszone przez wnioskodawcę i wahają się od kilku do kilkudziesięciu tysięcy złotych, zależnie od zakresu prac.
- Cały proces jest długotrwały, może trwać od kilku miesięcy do ponad roku, obejmując etapy projektowe i formalności budowlane.
- Kluczowe jest zrozumienie przepisów Prawa budowlanego i energetycznego, a także uregulowanie kwestii służebności przesyłu.
Przesunięcie słupa energetycznego: dlaczego to wymaga starannego przygotowania?
Przesunięcie słupa energetycznego na własnej działce to przedsięwzięcie, które na pierwszy rzut oka może wydawać się proste. W rzeczywistości jednak jest to proces złożony i wieloetapowy, wymagający starannego przygotowania i znajomości obowiązujących procedur. Z mojego doświadczenia wiem, że bez odpowiedniego planowania i zrozumienia wszystkich wymagań, łatwo jest napotkać na trudności, które mogą znacząco opóźnić, a nawet uniemożliwić realizację inwestycji. To nie tylko kwestia techniczna, ale także prawna i finansowa, dlatego tak ważne jest, aby podejść do niego z pełną świadomością.
Kiedy słup na działce staje się realnym problemem?
Obecność słupa energetycznego na działce często staje się problemem w kluczowych momentach życia nieruchomości. Najczęściej dzieje się tak, gdy planujemy budowę nowego domu, rozbudowę istniejącego budynku, postawienie garażu czy wiaty, a nawet zmianę zagospodarowania ogrodu. Słup może kolidować z planowaną inwestycją, uniemożliwiając zachowanie wymaganych odległości od obiektów budowlanych lub po prostu psując estetykę i funkcjonalność przestrzeni. W takich sytuacjach, przesunięcie słupa staje się nie tyle opcją, co koniecznością.
Zrozumienie roli PGE Dystrybucja w całym przedsięwzięciu
Musimy pamiętać, że słupy energetyczne i linie przesyłowe są własnością operatora sieci dystrybucyjnej, w tym przypadku PGE Dystrybucja. To oznacza, że nie możemy samodzielnie podejmować żadnych działań związanych z ich przeniesieniem czy modyfikacją. PGE Dystrybucja jest kluczowym podmiotem w całym procesie, ponieważ to ona odpowiada za bezpieczeństwo i ciągłość dostaw energii. Wszelkie prace muszą być z nią uzgadniane, a co więcej, to właśnie PGE Dystrybucja (lub podmiot przez nią wskazany) będzie wykonawcą tych prac. Bez ich zgody i współpracy, przesunięcie słupa jest po prostu niemożliwe.
Przegląd kluczowych etapów: od wniosku po realizację
Aby ułatwić zrozumienie całego procesu, przedstawię jego ogólny zarys. To pozwoli Ci zorientować się, ile kroków przed Tobą i na co należy się przygotować:
- Złożenie wniosku: To pierwszy i fundamentalny krok, w którym zgłaszasz swoje zapotrzebowanie na przebudowę sieci.
- Wydanie warunków technicznych: PGE Dystrybucja analizuje Twój wniosek i wydaje dokument określający techniczne aspekty przebudowy.
- Projektowanie: Na podstawie warunków technicznych, uprawniony projektant przygotowuje projekt budowlany.
- Formalności budowlane: Uzyskanie niezbędnych pozwoleń lub dokonanie zgłoszeń w urzędzie.
- Realizacja prac: Fizyczne przesunięcie słupa przez ekipy techniczne.
- Odbiór i rozliczenie: Zakończenie prac i ewentualne rozliczenie kosztów.
Jak widać, jest to ścieżka, która wymaga cierpliwości i dokładności na każdym etapie.

Jak poprawnie złożyć wniosek o przesunięcie słupa w PGE?
Kluczowym elementem rozpoczęcia procedury jest złożenie odpowiedniego wniosku. I tu pojawia się ważna informacja, którą często powtarzam moim klientom: nie ma dedykowanego wzoru wniosku "o przesunięcie słupa". Zamiast tego, należy skorzystać z uniwersalnego formularza PGE Dystrybucja, który służy do określenia warunków technicznych przyłączenia lub, co w naszym przypadku najważniejsze, przebudowy przyłącza. To właśnie w tym wniosku zaznaczasz, że chodzi o istniejące przyłącze i precyzyjnie opisujesz, co chcesz zmienić. Znajdziesz go na oficjalnej stronie PGE Dystrybucja, w sekcji poświęconej przyłączeniom.

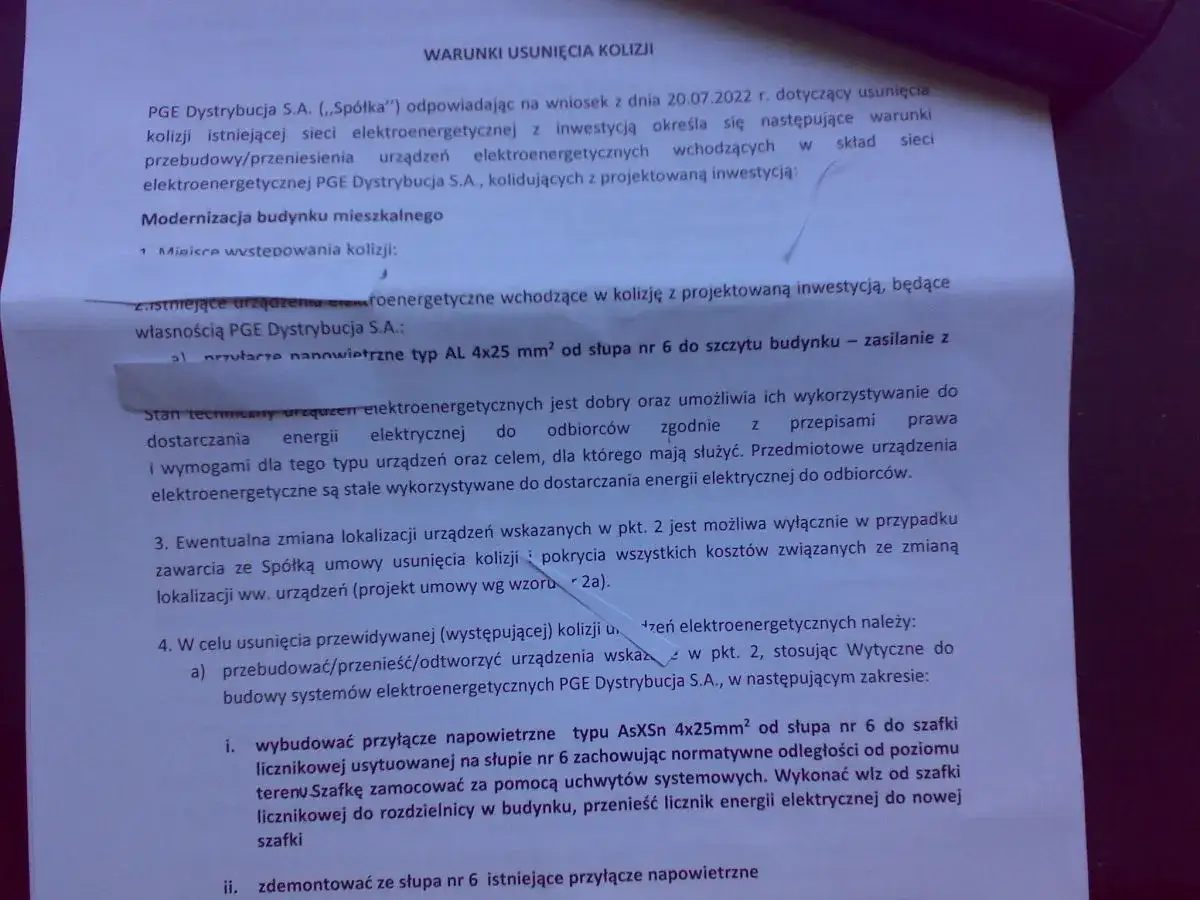

Gdzie znaleźć i jak pobrać aktualny wzór wniosku PGE?
Aby znaleźć aktualny wzór wniosku, udaj się na oficjalną stronę internetową PGE Dystrybucja (www.pgedystrybucja.pl). Zazwyczaj formularze te są dostępne w sekcjach takich jak "Obsługa klienta", "Przyłączenia" lub "Dokumenty do pobrania". Szukaj formularza o nazwie "Wniosek o określenie warunków przyłączenia do sieci dystrybucyjnej dla obiektu" lub podobnego, który obejmuje również opcję przebudowy istniejącego przyłącza. Zawsze upewnij się, że pobierasz najnowszą wersję, ponieważ formularze mogą być aktualizowane.
Instrukcja krok po kroku: Jak wypełnić wniosek, by uniknąć błędów formalnych?
Wypełnienie wniosku wymaga precyzji. Oto, jak to zrobić poprawnie:
- Dane wnioskodawcy: Wypełnij swoje dane osobowe lub dane firmy, jeśli jesteś przedsiębiorcą. Upewnij się, że są zgodne z danymi w dokumentach własnościowych.
- Dane nieruchomości: Podaj dokładny adres nieruchomości, numer działki ewidencyjnej oraz numer księgi wieczystej.
- Rodzaj wniosku: To jest kluczowy punkt. Zaznacz opcję dotyczącą "przebudowy istniejącego przyłącza" lub "zmiany warunków technicznych". Unikaj zaznaczania opcji "nowe przyłączenie", ponieważ to nie jest Twoja intencja.
- Opis planowanych prac: W sekcji przeznaczonej na opis, jasno i zwięźle przedstaw, czego dotyczy Twój wniosek. Pamiętaj, że to jest miejsce na precyzyjne uzasadnienie, dlaczego chcesz przesunąć słup.
- Parametry techniczne (jeśli znasz): Jeśli masz wiedzę na temat istniejącego przyłącza (np. moc przyłączeniowa), możesz ją podać. Jeśli nie, zostaw te pola do uzupełnienia przez PGE.
- Załączniki: Wymień wszystkie dokumenty, które dołączasz do wniosku.
- Podpis: Nie zapomnij o podpisie wnioskodawcy.
Kluczowe pole we wniosku: Precyzyjny opis planowanej zmiany lokalizacji słupa
Sekcja "Opis planowanych prac" lub "Uzasadnienie wniosku" jest absolutnie kluczowa. To tutaj musisz jasno i zwięźle przedstawić swój problem i oczekiwane rozwiązanie. Powinien znaleźć się w nim opis obecnej lokalizacji słupa (np. "słup energetyczny na działce nr X w miejscowości Y, kolidujący z planowaną budową domu jednorodzinnego"), a także proponowana nowa lokalizacja (np. "sugerowane przesunięcie słupa o około 5 metrów na północ, poza obrys planowanego budynku"). Warto również krótko uzasadnić cel przesunięcia, np. "w celu umożliwienia realizacji inwestycji budowlanej zgodnie z pozwoleniem na budowę". Im precyzyjniej to opiszesz, tym sprawniej PGE Dystrybucja będzie mogła ocenić sytuację i przygotować warunki.
Wniosek online czy wizyta w biurze obsługi? Porównanie opcji
PGE Dystrybucja oferuje dwie główne ścieżki składania wniosku, każda z nich ma swoje plusy i minusy:
| Wniosek online | Wizyta w biurze obsługi |
|---|---|
| Zalety: Dostępny 24/7, brak konieczności wychodzenia z domu, możliwość załączenia skanów dokumentów, potwierdzenie złożenia wniosku drogą elektroniczną. | Zalety: Bezpośredni kontakt z pracownikiem, możliwość zadania pytań i wyjaśnienia wątpliwości na miejscu, pomoc w wypełnieniu formularza, natychmiastowe potwierdzenie złożenia. |
| Wady: Wymaga dostępu do internetu i umiejętności obsługi komputera, konieczność skanowania wszystkich załączników, brak możliwości natychmiastowego wyjaśnienia niejasności. | Wady: Konieczność dojazdu i poświęcenia czasu, ograniczone godziny otwarcia, potencjalne kolejki, wymagane zabranie wszystkich dokumentów w formie papierowej. |
Osobiście rekomenduję opcję online ze względu na wygodę i możliwość śledzenia statusu wniosku, ale jeśli wolisz bezpośredni kontakt i masz wiele pytań, wizyta w biurze obsługi może być dla Ciebie lepszym rozwiązaniem.
Kompletowanie dokumentacji: co dołączyć do wniosku, aby sprawa ruszyła?
Złożenie samego wniosku to dopiero początek. Aby PGE Dystrybucja mogła rzetelnie rozpatrzyć Twoją prośbę, musisz dołączyć do niego szereg dokumentów. To właśnie kompletna i poprawna dokumentacja jest często kluczem do sprawnego przebiegu całego procesu. Brak któregoś z wymaganych załączników to niemal pewność wezwania do uzupełnień, co automatycznie wydłuża czas oczekiwania.
Absolutna podstawa: Dokument potwierdzający Twoje prawo do działki
PGE Dystrybucja musi mieć pewność, że jesteś uprawniony do występowania z wnioskiem dotyczącym danej nieruchomości. Dlatego niezbędne jest dołączenie dokumentu potwierdzającego Twoje prawo do działki. Najczęściej będzie to odpis z księgi wieczystej (aktualny, nie starszy niż 3 miesiące), akt notarialny (np. umowa kupna-sprzedaży, darowizny) lub prawomocne orzeczenie sądu. Upewnij się, że dokument jest czytelny i zawiera wszystkie niezbędne dane.
Mapa do celów projektowych: Dlaczego jest niezbędna i skąd ją wziąć?
Mapa sytuacyjno-wysokościowa do celów projektowych, zazwyczaj w skali 1:500, jest absolutnie niezbędna. To na niej geodeta nanosi istniejące uzbrojenie terenu, w tym właśnie słupy i linie energetyczne. Dzięki niej PGE Dystrybucja może dokładnie ocenić obecną sytuację i zaplanować nową trasę. Mapę taką możesz zamówić u uprawnionego geodety. Pamiętaj, że musi być ona aktualna, co oznacza, że powinna być wykonana specjalnie na potrzeby Twojej inwestycji, a nie być jedynie kopią starej mapy ewidencyjnej.
Plan zagospodarowania terenu: Jak nanieść na niego proponowaną lokalizację słupa?
Do wniosku często wymagany jest również plan zabudowy lub zagospodarowania terenu. Może to być fragment Miejscowego Planu Zagospodarowania Przestrzennego (MPZP), jeśli taki istnieje dla Twojej działki, lub po prostu rysunek przedstawiający planowane zagospodarowanie działki. Na tym planie musisz wyraźnie zaznaczyć zarówno obecną lokalizację słupa, jak i tę proponowaną. To wizualizacja Twoich intencji, która pomaga PGE zrozumieć kontekst Twojej prośby. Jeśli masz już projekt budowlany domu, możesz dołączyć fragment rzutu zagospodarowania terenu z tego projektu.
Kiedy będziesz potrzebować pełnomocnictwa?
Pełnomocnictwo jest konieczne, gdy wniosek składa osoba inna niż właściciel nieruchomości. Może to być na przykład członek rodziny, deweloper w imieniu przyszłego właściciela, czy też projektant lub inna osoba, którą upoważnisz do reprezentowania Cię w tej sprawie. Pełnomocnictwo powinno być udzielone na piśmie, zawierać dane pełnomocnika i mocodawcy, zakres uprawnień (np. do składania wniosków i reprezentowania w sprawach dotyczących przebudowy sieci) oraz być podpisane przez mocodawcę. W niektórych przypadkach (np. gdy pełnomocnictwo dotyczy czynności prawnych, a nie tylko faktycznych) może być wymagane pełnomocnictwo notarialne, ale w przypadku składania wniosku do PGE zazwyczaj wystarcza zwykłe pełnomocnictwo pisemne.
Koszty przesunięcia słupa energetycznego: na jaki wydatek się przygotować?
To jeden z najczęściej zadawanych pytań i muszę od razu rozwiać wszelkie wątpliwości: koszty przesunięcia słupa energetycznego w całości ponosi wnioskodawca. PGE Dystrybucja nie partycypuje w tych wydatkach, ponieważ jest to działanie wynikające z Twojej inicjatywy i potrzeby. Co więcej, nie ma stałego cennika. Każdy przypadek jest wyceniany indywidualnie, a ostateczna kwota może być sporym obciążeniem dla budżetu inwestycji.
Co dokładnie składa się na ostateczną cenę usługi?
Na ostateczny koszt przesunięcia słupa wpływa wiele czynników:
- Rodzaj słupa: Czy jest to słup niskiego (NN) czy średniego napięcia (SN)? Słupy SN są zazwyczaj droższe w przeniesieniu ze względu na bardziej skomplikowaną konstrukcję i wyższe wymagania bezpieczeństwa.
- Konstrukcja słupa: Czy jest to słup drewniany, betonowy, czy kratownicowy? Różne konstrukcje wymagają różnych metod i materiałów.
- Zakres prac projektowych: Im bardziej skomplikowana sytuacja, tym więcej pracy dla projektanta i tym wyższe jego wynagrodzenie.
- Zakres prac wykonawczych: Długość nowego odcinka kabla, konieczność użycia specjalistycznego sprzętu (np. dźwigu), rodzaj podłoża, utrudnienia terenowe to wszystko wpływa na cenę.
- Konieczność uzyskania dodatkowych pozwoleń: Czasami konieczne jest uzyskanie zgód od innych zarządców infrastruktury lub właścicieli sąsiednich działek.
- Demontaż starego słupa i utylizacja: Te elementy również są wliczane w koszt.
Przykładowe widełki cenowe: od kilku do kilkudziesięciu tysięcy złotych
Bazując na moim doświadczeniu i informacjach od klientów, mogę powiedzieć, że szacunkowe koszty przesunięcia słupa energetycznego wahają się od kilku do kilkudziesięciu tysięcy złotych. W przypadku prostych przesunięć słupów niskiego napięcia na niewielką odległość, koszt może oscylować w granicach 5-15 tysięcy złotych. Jeśli jednak mówimy o słupach średniego napięcia, z koniecznością przebudowy dłuższego odcinka linii, a do tego w trudnym terenie, kwota ta może z łatwością przekroczyć 30, a nawet 50 tysięcy złotych. Pamiętaj, że są to jedynie orientacyjne widełki i każda wycena jest indywidualna.
Jak PGE wylicza koszt i kiedy otrzymasz kosztorys?
PGE Dystrybucja nie poda Ci kosztorysu od razu po złożeniu wniosku. Najpierw musi on zostać rozpatrzony, a następnie, na podstawie wydanych warunków technicznych i często po wizji lokalnej przeprowadzonej przez pracowników PGE, zostanie przygotowana indywidualna kalkulacja. Kosztorys otrzymasz zazwyczaj wraz z projektem umowy o przebudowę sieci. Dopiero po jego akceptacji i wpłacie zaliczki (lub całej kwoty) PGE przystąpi do dalszych działań. Zawsze dokładnie przeanalizuj ten dokument i w razie wątpliwości dopytaj o szczegóły.
Procedura i terminy: ile potrwa całe przedsięwzięcie?
Przesunięcie słupa energetycznego to proces, który wymaga nie tylko nakładów finansowych, ale także sporej dawki cierpliwości. Z mojego doświadczenia wynika, że całe przedsięwzięcie jest długotrwałe i może zająć od kilku miesięcy do nawet ponad roku. Warto być na to przygotowanym i uwzględnić te terminy w harmonogramie swojej inwestycji.
Krok 1: Oczekiwanie na warunki techniczne od PGE
Po złożeniu wniosku, pierwszym etapem jest oczekiwanie na wydanie warunków technicznych przez PGE Dystrybucja. Zgodnie z Prawem energetycznym, w prostych przypadkach operator ma do 30 dni na wydanie warunków. Jednak w praktyce, zwłaszcza w bardziej skomplikowanych sprawach, terminy te mogą się wydłużyć. PGE musi przeprowadzić analizę techniczną, a często także wizję lokalną, co zajmuje czas. Bądź przygotowany na to, że ten etap może potrwać dłużej niż miesiąc.
Krok 2: Etap projektowy rola uprawnionego projektanta
Po otrzymaniu warunków technicznych, kolejnym krokiem jest zlecenie wykonania projektu budowlanego przebudowy sieci. Musi to zrobić uprawniony projektant z odpowiednimi kwalifikacjami w zakresie sieci elektroenergetycznych. To on, bazując na warunkach PGE i Twoich oczekiwaniach, przygotuje szczegółowy plan prac. Czas realizacji projektu zależy od jego złożoności i obłożenia projektanta, ale zazwyczaj trwa to od kilku tygodni do nawet kilku miesięcy.
Krok 3: Formalności budowlane zgłoszenie czy pozwolenie?
Samo przesunięcie słupa energetycznego jest traktowane jako przebudowa infrastruktury i podlega przepisom Prawa budowlanego. W zależności od zakresu prac, może to wymagać zgłoszenia budowy lub uzyskania pozwolenia na budowę. Zgłoszenie jest procedurą szybszą (30 dni na sprzeciw urzędu), natomiast pozwolenie na budowę to proces dłuższy i bardziej skomplikowany, wymagający m.in. uzgodnień z innymi gestorami sieci. O tym, która forma jest wymagana, dowiesz się z warunków technicznych PGE oraz od swojego projektanta. Pamiętaj, że urząd również ma swoje terminy na rozpatrzenie dokumentacji.
Krok 4: Realizacja prac w terenie przez ekipy techniczne
Gdy wszystkie formalności zostaną dopełnione (projekt zatwierdzony, pozwolenia uzyskane, umowa z PGE podpisana i opłacona), następuje fizyczna realizacja prac. To PGE Dystrybucja (lub wybrany przez nią wykonawca) odpowiada za przesunięcie słupa. Czas realizacji zależy od dostępności ekip, warunków pogodowych i skomplikowania prac. Może to potrwać od kilku dni do kilku tygodni. Po zakończeniu prac, następuje ich odbiór techniczny.
Najczęstsze pułapki i problemy: jak ich uniknąć?
W procesie przesunięcia słupa energetycznego, podobnie jak w każdej skomplikowanej procedurze, łatwo o potknięcia. Chcę Cię ostrzec przed najczęstszymi pułapkami, które mogą opóźnić lub skomplikować całe przedsięwzięcie. Wiedza o nich to już połowa sukcesu w ich unikaniu.
Problem służebności przesyłu: Sprawdź, zanim złożysz wniosek
Jednym z najpoważniejszych problemów, na które możesz natrafić, jest kwestia służebności przesyłu. Służebność ta daje PGE Dystrybucja prawo do korzystania z Twojej nieruchomości w zakresie niezbędnym do utrzymania i eksploatacji sieci. Jeśli służebność jest ustanowiona dla obecnej lokalizacji słupa, jej zmiana (czyli ustanowienie nowej służebności dla nowej lokalizacji i wykreślenie starej) może wymagać aktu notarialnego. To generuje dodatkowe koszty i wydłuża proces. Zawsze sprawdź w księdze wieczystej swojej nieruchomości, czy i w jakim zakresie służebność przesyłu jest ustanowiona. Jeśli jej nie ma, a słup stoi na Twojej działce, możesz mieć podstawy do dochodzenia odszkodowania lub żądania jej ustanowienia, co również jest odrębną i skomplikowaną procedurą.
Błędy w dokumentacji, które mogą wstrzymać całą procedurę
Niestety, często spotykam się z tym, że wnioski są odrzucane lub wymagają uzupełnień z powodu błędów formalnych w dokumentacji. Oto typowe pomyłki:
- Brakujące załączniki: Niedostarczenie wszystkich wymaganych dokumentów (np. aktualnej mapy, aktu własności).
- Nieaktualne dokumenty: Przedłożenie starego odpisu z księgi wieczystej lub nieaktualnej mapy.
- Błędy w wypełnieniu wniosku: Literówki, brak podpisu, niezaznaczenie odpowiednich opcji.
- Niejasny opis: Brak precyzyjnego opisu problemu i proponowanego rozwiązania.
Każdy taki błąd to dodatkowe tygodnie oczekiwania na wezwanie do uzupełnień i ponowne terminy na ich dostarczenie. Dokładność i skrupulatność to podstawa.
Niezrozumienie warunków technicznych wydanych przez PGE
Warunki techniczne wydane przez PGE Dystrybucja to kluczowy dokument, który określa, jak ma wyglądać przebudowa. Niestety, język użyty w tych dokumentach może być bardzo techniczny i niezrozumiały dla osoby bez specjalistycznej wiedzy. Nie wahaj się prosić o wyjaśnienia, zarówno w PGE, jak i u swojego projektanta. Niezrozumienie warunków może prowadzić do błędów na etapie projektowania, co w konsekwencji opóźni całą inwestycję. Upewnij się, że w pełni rozumiesz, co jest wymagane i jakie są konsekwencje poszczególnych zapisów.
Twoja checklista do udanego przesunięcia słupa energetycznego
Aby ułatwić Ci przejście przez ten proces, przygotowałam zwięzłą checklistę. Potraktuj ją jako podręczny przewodnik, który pomoże Ci zweryfikować, czy o wszystkim pamiętasz i czy Twoje działania są zgodne z procedurą. To podsumowanie najważniejszych punktów, które omawiałam w tym artykule.
Kluczowe punkty, o których nie możesz zapomnieć
- Dokładne wypełnienie wniosku: Upewnij się, że wszystkie pola są wypełnione, a opcja "przebudowa przyłącza" zaznaczona.
- Precyzyjny opis problemu: Jasno określ obecną i proponowaną lokalizację słupa oraz uzasadnij potrzebę przesunięcia.
- Kompletna dokumentacja: Dołącz wszystkie wymagane załączniki (akt własności, aktualna mapa do celów projektowych, plan zagospodarowania).
- Sprawdzenie służebności przesyłu: Zweryfikuj jej istnienie w księdze wieczystej i przygotuj się na ewentualne formalności notarialne.
- Świadomość kosztów: Przygotuj się na to, że koszty są po Twojej stronie i mogą być znaczne.
- Cierpliwość i monitorowanie: Cały proces jest długotrwały, regularnie sprawdzaj status swojego wniosku.
- Współpraca z projektantem: Wybierz doświadczonego projektanta i upewnij się, że rozumie warunki techniczne.
Co zrobić, gdy odpowiedź z PGE się opóźnia?
Jeśli minął już termin na wydanie warunków technicznych, a Ty nadal nie masz odpowiedzi z PGE Dystrybucja, nie czekaj biernie. Skontaktuj się z działem obsługi klienta, powołaj się na numer swojego wniosku i zapytaj o jego status. Możesz również wysłać pisemne zapytanie, co stanowi udokumentowanie Twoich działań. Czasami wystarczy delikatne przypomnienie, aby sprawa ruszyła z miejsca. Pamiętaj, że masz prawo do informacji o postępach w Twojej sprawie.
Finalne kroki po zakończeniu prac budowlanych
Po fizycznym przesunięciu słupa i zakończeniu prac przez ekipy techniczne, pamiętaj o kilku ostatnich krokach. Upewnij się, że dokonano odbioru technicznego prac i że wszystko zostało wykonane zgodnie z projektem i warunkami technicznymi. Warto również sprawdzić, czy wszystkie dokumenty (np. protokoły odbioru) zostały Ci przekazane. W zależności od sytuacji, może być konieczna aktualizacja dokumentacji geodezyjnej (inwentaryzacja powykonawcza) oraz ewentualne zmiany w księdze wieczystej, jeśli dotyczy to służebności przesyłu. To ostatnie formalności, które zapewnią Ci spokój i pełną zgodność z prawem.
